Aansluiting meterkast zonnepanelen: complete uitleg
Geplaatst op 12 min lezen
Alles over de aansluiting meterkast zonnepanelen: NEN 1010-eisen, vrije groep, 1-fase of 3-fase, verzwaring en netcongestie. Praktische uitleg voor
Alle artikelen
Een huiseigenaar heeft het dak laten controleren, zonnepanelen gekozen en een offerte ontvangen. Dan komt de praktische vraag: kan de meterkast dit eigenlijk aan? Een vrije plek in de groepenkast lijkt soms voldoende, maar de aansluiting bepaalt ook hoe de omvormer wordt beveiligd, hoe het vermogen over de fasen wordt verdeeld en of er later nog ruimte is voor een laadpaal, batterij of warmtepomp. De aansluiting meterkast zonnepanelen is daarom geen los onderdeel van de montage. Het is het kruispunt van dakopbrengst, woningverbruik, hoofdaansluiting, netspanning en lokale netcapaciteit. Wie alleen vraagt om “een extra groep”, kan bij de oplevering alsnog tegen afschakeling, een ongeschikte meter of een overvolle groepenkast aanlopen.


Waarom de meterkast vaker de echte bottleneck is
De panelen liggen op het dak, de omvormer hangt klaar en de installateur opent de meterkast. Daar blijkt soms pas dat de kast oud is, de ruimte beperkt en toekomstige verbruikers al op de planning staan. Een inductiekookplaat, airco, laadpaal of batterij vraagt allemaal capaciteit. De offerte gaat dan over panelen, terwijl de haalbaarheid wordt bepaald door de route van omvormer naar netaansluiting.
Nederland heeft een sterke groei van zonne-installaties doorgemaakt. Volgens Netbeheer Nederland via de uitleg over zonnepanelen aansluiten hebben 2.600.000 Nederlandse daken zonnepanelen en groeide het aantal panelen op Nederlandse daken in 2023 met 30% ten opzichte van 2022. De ontwikkeling maakt de meterkast tot een capaciteitsvraag, niet alleen tot een bekabelingsklus.

De vraag achter de vrije groep
Een vrije plek in de groepenkast zegt weinig zonder verdere controle. De installateur beoordeelt de hoofdzekering, fase-indeling, aardlekbeveiliging, kabelroute en meter. Ook de toekomstige belasting telt mee. Op een 1-faseaansluiting kan een bescheiden systeem passen, terwijl dezelfde fase later krap wordt zodra een laadpaal of warmtepomp vermogen vraagt.
De beslismomenten zijn praktisch:
- Groepsindeling: krijgt de omvormer een eigen eindgroep zonder andere verbruikers?
- Vermogen: passen AC-uitgang, automaat, kabel en hoofdaansluiting bij elkaar?
- Fasen: blijft de belasting evenwichtig verdeeld over één of drie fasen?
- Meter: kan de meter teruglevering registreren?
- Netcapaciteit: kan het lokale net de teruglevering verwerken zonder spanningsproblemen?
Een technisch correcte kast kan dus alsnog beperkt worden door de spanning of capaciteit in de straat. Dat risico bepaalt soms of een 1-faseoplossing volstaat, een 3-faseaansluiting verstandig is of uitbreiding eerst nodig is.
Kijk daarom verder dan de oplevering van vandaag. Wie binnen enkele jaren een laadpaal, batterij of warmtepomp verwacht, moet die keuze nu meenemen in de aansluiting. De juiste vraag is niet alleen of de panelen werken, maar of de meterkast het verwachte vermogen veilig en bruikbaar kan verdelen.

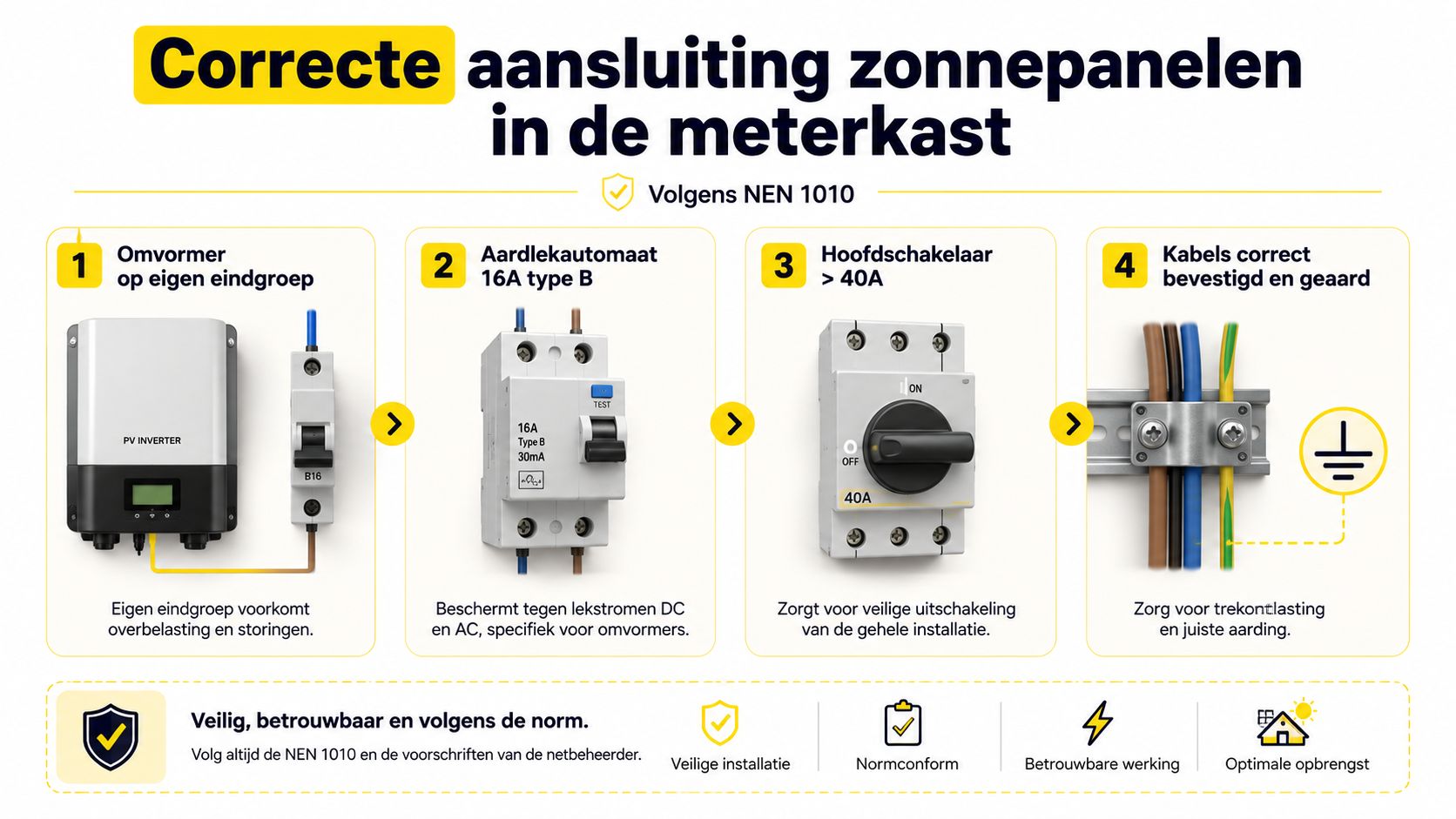

Zo ziet een correcte meterkastaansluiting eruit volgens NEN 1010
Volgens NEN 1010 voor laagspanningsinstallaties moet een PV-systeem direct op een eigen eindgroep worden aangesloten. Op die eindgroep mogen geen andere verbruikers of wandcontactdozen zitten. De norm geldt voor installaties tot 1000 V AC en 1500 V DC.
Een veilige beoordeling begint daarom niet met het plaatsen van een automaat, maar met het volgen van de kabel vanaf de omvormer tot in de groepenkast. De installateur kijkt of de bestaande kast voldoende ruimte heeft, of de aardlekvoorziening geschikt is en of de beveiligingen elkaar correct aanvullen.

De aansluiting stap voor stap
- De omvormer krijgt een eigen eindgroep. De AC-kabel van de omvormer komt uit op een aparte installatieautomaat of aardlekautomaat. Andere apparaten op dezelfde eindgroep combineren lijkt soms handig, maar het vergroot de kans op overbelasting en een normafwijking.
- De beveiliging wordt afgestemd op de installatie. Het type automaat, de aardlekfunctie en de nominale stroom moeten passen bij de omvormer en de rest van de kast. Een aardlekautomaat combineert overstroombeveiliging met aardlekbeveiliging, maar de juiste uitvoering hangt af van het systeem en de voorschriften.
- De kabel wordt technisch gecontroleerd. De doorsnede, lengte, bevestiging en trekontlasting moeten geschikt zijn voor de stroom die door de kabel loopt. Een kabel die wel fysiek past, is niet automatisch elektrisch correct gedimensioneerd.
- De groepenkast krijgt duidelijke labels. Op de automaat en bij de omvormer moet herkenbaar zijn welke groep bij het PV-systeem hoort. Dat voorkomt fouten bij onderhoud, storingen of het spanningsloos maken van de installatie.
- Selectiviteit en inbedrijfstelling worden gecontroleerd. De installateur controleert of de beveiligingen in de juiste volgorde aanspreken en of de gekozen automaten samenwerken met de hoofdbeveiliging. Pas daarna hoort de omvormer in bedrijf te worden gesteld.
De vaakst geziene fout is een PV-kabel die op een bestaande groep wordt bijgeplaatst, bijvoorbeeld bij een berging of wasruimte. Dat bespaart misschien een aanpassing op korte termijn, maar maakt de groep minder overzichtelijk en kan de beveiliging onjuist belasten. De omvormer hoort niet “ergens bij” te worden gezet. De aansluiting moet als afzonderlijk onderdeel in de kast herkenbaar blijven.
Ook de afwerking telt. Correct bevestigde kabels, passende wartels, trekontlasting, aarding en labels maken onderhoud veiliger. Wie een kast laat aanpassen, kan voor aanvullende informatie over onderhoud en aankoopcriteria rond elektrische aansluitpunten ook deze uitleg over onderhoud en aankoopcriteria voor een stopcontact raadplegen. Dat gaat niet specifiek over PV, maar onderstreept hetzelfde principe: elektrische voorzieningen moeten niet alleen werken, maar ook toegankelijk, herkenbaar en onderhoudbaar blijven.
1-fase of 3-fase aansluiting bij zonnepanelen
De keuze tussen 1-fase en 3-fase draait niet alleen om het aantal panelen. De installateur moet kijken naar de AC-uitgang van de omvormer, de hoofdzekering, de andere zware verbruikers en de manier waarop het vermogen in de woning wordt verdeeld.
Een standaardgroep van 16 A bij 230 V ondersteunt ongeveer 3,6 kW. Dat is een bruikbare vuistregel voor de aansluiting, maar niet het enige criterium. Het relevante getal is het AC-vermogen dat de omvormer werkelijk aan het net kan leveren, niet alleen het totale paneelvermogen. De technische uitleg over zonnepanelen aansluiten noemt voor één onderverdeling installaties tot 16 A en maximaal 3680 VA. Zwaardere systemen vragen een andere verdeling of een zwaardere aansluiting.
De verschillen naast elkaar
| Situatie | 1-fase aansluiting | 3-fase aansluiting |
|---|---|---|
| Kleiner PV-systeem | Kan passend zijn als de omvormer, groep en hoofdzekering binnen de grenzen blijven. | Kan ook, maar biedt vooral extra verdelingsruimte. |
| Omvormervermogen | Het beschikbare vermogen komt op één fase terecht. | De teruglevering kan over meerdere fasen worden verdeeld. |
| Laadpaal of warmtepomp | Kans op hogere gelijktijdige belasting op dezelfde fase. | Zware verbruikers kunnen beter over de fasen worden verdeeld. |
| Grotere omvormer | Kan tekortschieten wanneer de AC-uitgang de praktische grens van de aansluiting benadert. | Vaak logischer bij grotere systemen en hogere gelijktijdige belasting. |
| Toekomstige uitbreiding | Minder flexibel wanneer meerdere apparaten tegelijk vermogen vragen. | Meer mogelijkheden voor spreiding, mits de netbeheerder de aansluiting kan leveren. |
Bij grotere systemen wordt in de Nederlandse praktijk vaak naar 3-fase gekeken. Volgens de informatie over zonnepanelen aansluiten in de meterkast kan vanaf ongeveer 6.000 watt systeemvermogen een 3-faseaansluiting nodig zijn. De precieze grens hangt af van de omvormer, de beveiliging en de totale installatie. Het is dus geen automatische regel dat elk systeem boven die grens zonder meer moet worden verzwaard.
Beslismoment: kies 3-fase niet alleen omdat het technisch ruimer klinkt. Kies het wanneer de combinatie van PV, woningverbruik en toekomstige apparaten de faseverdeling anders krap maakt.
Een 1-fase omvormer op een 3-fasewoning kan technisch mogelijk zijn, maar de installateur moet dan bepalen op welke fase deze wordt aangesloten en hoe andere grote verbruikers worden verdeeld. Een 3-faseaansluiting aanvragen loopt via de netbeheerder. De groepenkast moet vervolgens door een installateur worden aangepast. Meer achtergrond bij de afweging staat in deze vergelijking tussen 1-fase en 3-fase bij een thuisbatterij.
Wanneer netcongestie en netspanning de aansluiting beperken

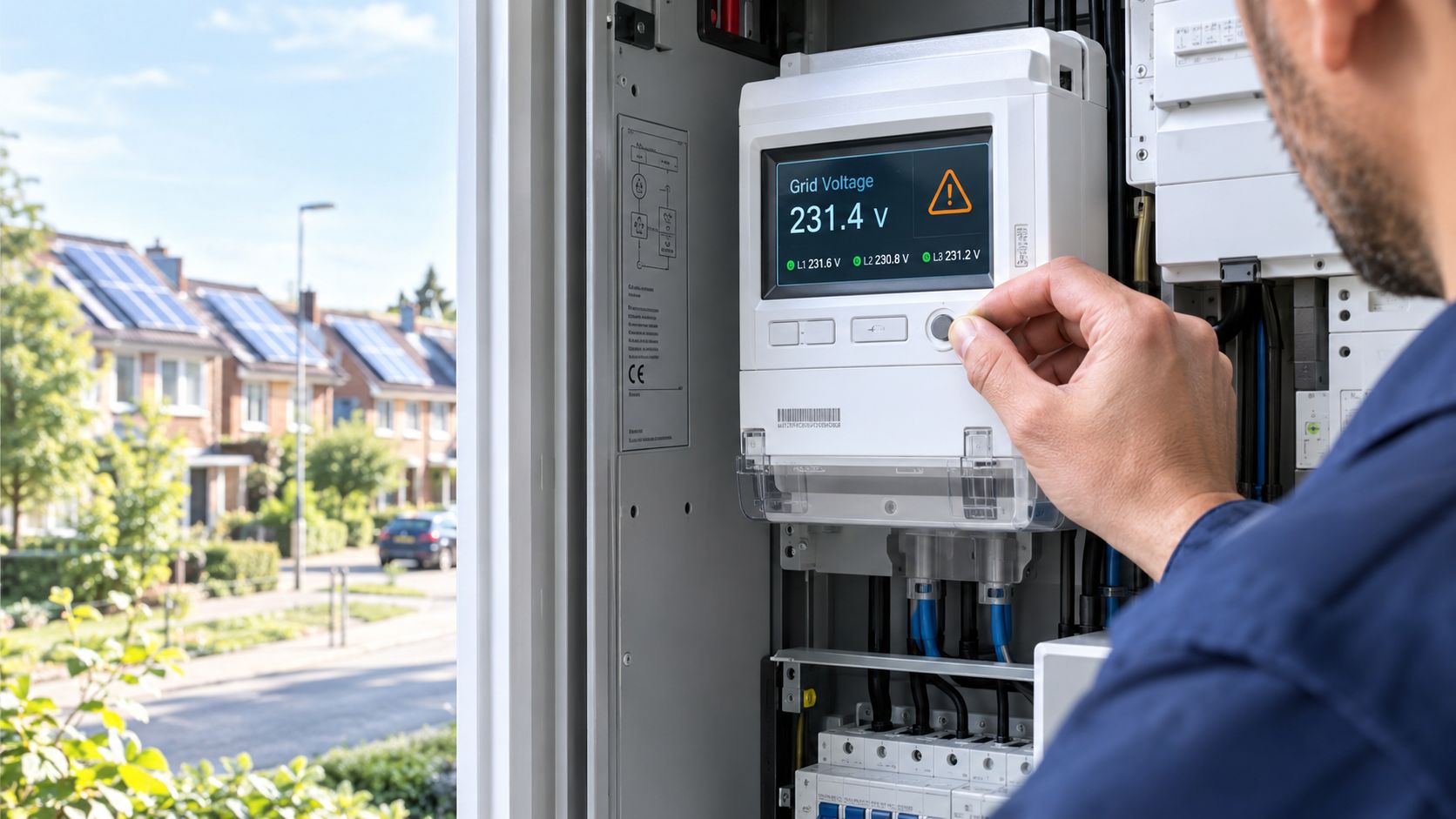

Een technisch perfecte meterkast geeft geen garantie op onbeperkte teruglevering. In een straat met veel zonnepanelen kan de lokale netspanning oplopen op momenten dat veel woningen tegelijk stroom produceren. De omvormer kan dan tijdelijk afschakelen om binnen veilige grenzen te blijven.
Vereniging Eigen Huis beschrijft de relatie tussen zonnepanelen, laadpalen en hoge spanning en adviseert terugkerende problemen bij de netbeheerder te melden. De verantwoordelijkheid van de netbeheerder loopt tot en met de elektriciteitsmeter. De installatie achter de meter, waaronder de groepenkast en omvormer, valt onder de verantwoordelijkheid van de eigenaar en installateur.

Wat de eigenaar zelf kan controleren
Afschakeling is niet hetzelfde als een defect paneel. De omvormer kan zichzelf beschermen wanneer de spanning op het net te hoog wordt. Een installateur kan de foutcodes, bekabeling en instellingen controleren, maar een lokale netkwestie vraagt contact met de netbeheerder.
Let op deze signalen:
- Terugkerende foutmeldingen: noteer tijdstip en melding op de omvormer.
- Gelijktijdige uitval: kijk of het probleem vooral optreedt bij zonnig weer en hoge productie.
- Andere apparaten: controleer of een laadpaal of ander systeem op hetzelfde moment afschakelt.
- Netbeheerder melden: geef herhaalde spanningsproblemen door, met de beschikbare foutinformatie.
- Installatie laten meten: laat controleren of de kabelroute, aansluitingen en omvormerinstellingen correct zijn.
Netcongestie kan ook betekenen dat er weinig ruimte is voor extra teruglevering of een verzwaring. De vraag “past de omvormer in de meterkast?” wordt dan “kan het lokale net deze extra stroom verwerken?”. De uitleg over netcongestie voor huishoudens helpt om dat onderscheid te maken.
Een grotere groep of een 3-faseaansluiting lost geen probleem op dat buiten de woning ontstaat. De juiste aanpak is eerst de technische installatie uitsluiten, daarna de netbeheerder inschakelen en vervolgens bekijken of eigen verbruik, slimme sturing of opslag de terugleverpiek kan beperken. Dat voorkomt dat een eigenaar geld uitgeeft aan een meterkastaanpassing die het werkelijke knelpunt niet raakt.

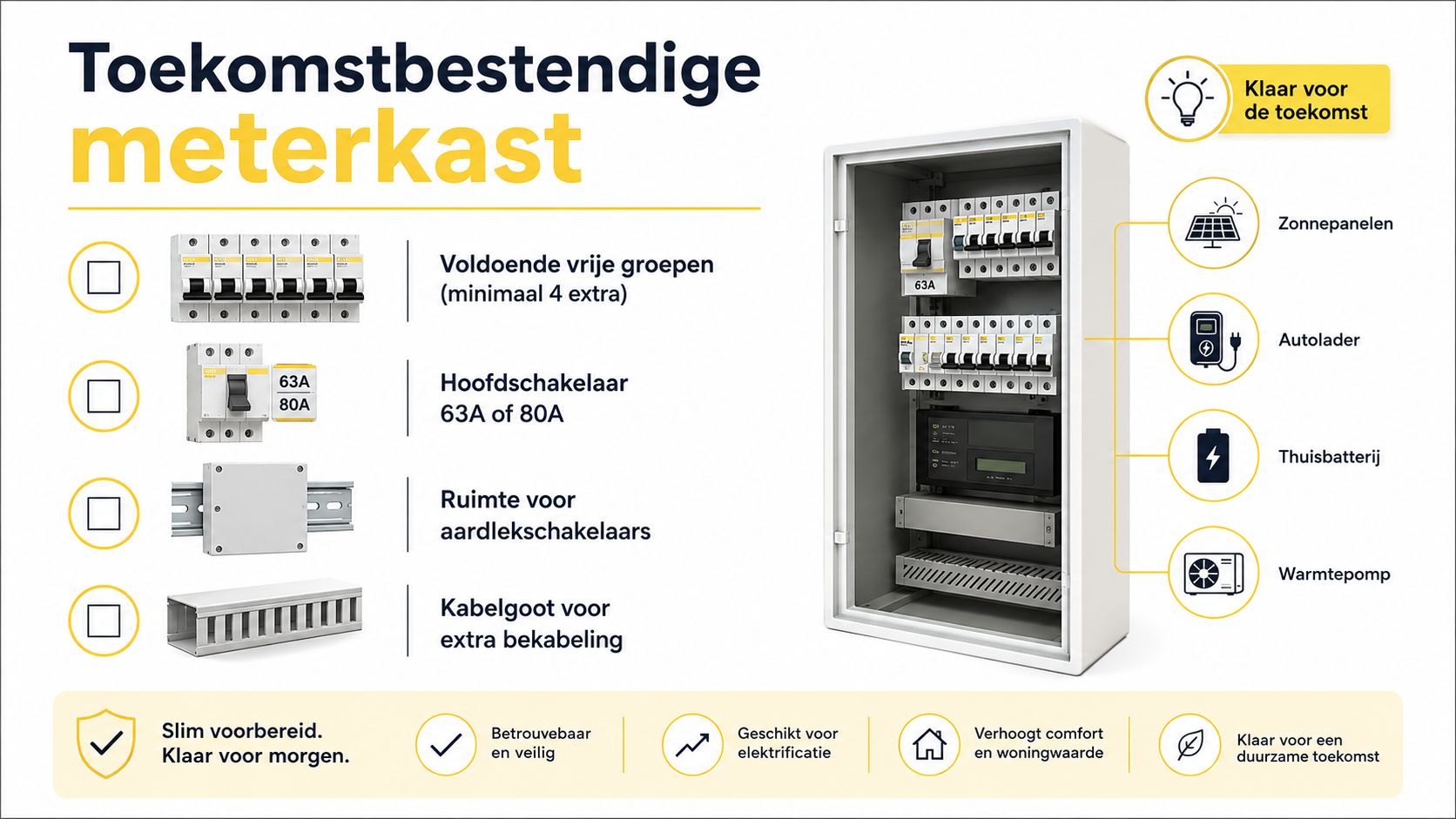

De meterkast voorbereiden op laadpaal, batterij en warmtepomp
Een meterkast die vandaag volstaat voor zonnepanelen, kan morgen tekortschieten. Zodra een woning ook een laadpaal, thuisbatterij of warmtepomp krijgt, draait de beoordeling om vermogensverdeling en gelijktijdigheid. De vraag is dus niet alleen of er ruimte is voor een extra groep, maar ook of de aansluiting de gezamenlijke belasting aankan.
De beleidscontext maakt eigen verbruik belangrijker. De Rijksoverheid vermeldt dat de salderingsregeling per 1 januari 2027 stopt. Terugleveren blijft toegestaan, maar opgewekte stroom kan vanaf die datum niet meer op dezelfde manier tegen het verbruik worden weggestreept. Rechtstreeks gebruiken, slim sturen of opslaan krijgt daardoor meer gewicht bij de inrichting van de installatie.
Drie situaties vragen om een andere voorbereiding
Alleen zonnepanelen op korte termijn Bij een woning zonder geplande zware verbruikers kan een eigen PV-groep op de bestaande aansluiting voldoende zijn. De omvormer en beveiliging moeten wel op elkaar zijn afgestemd. Een nette indeling met vrije ruimte is verstandig, maar een verzwaring volgt niet automatisch uit de plaatsing van zonnepanelen.
Zonnepanelen met een laadpaal Een laadpaal belast de installatie langdurig. Laat daarom vooraf bepalen of laden op één fase past, of dat een andere faseverdeling en slimme laadsturing nodig zijn. Neem ook de kabelroute, beveiliging en toekomstige positie van de laadpaal mee. De uitleg over de kabel voor een laadpaal helpt bij het kiezen van een passende kabel en het voorbereiden van het gesprek met de installateur.
Zonnepanelen met batterij of warmtepomp Een batterij kan laden én ontladen. Beide energierichtingen moeten in de beoordeling worden meegenomen. Een warmtepomp verhoogt het elektrische verbruik structureel, terwijl een laadpaal vooral tijdens laadmomenten een hoge belasting veroorzaakt. Samen bepalen deze apparaten of een bestaande 1-faseaansluiting nog logisch is, of dat 3-fase meer ruimte biedt.

Beslissingen vóór de offerte
Een toekomstgerichte meterkast heeft plaats voor afzonderlijke groepen, aardlekbeveiliging, kabels en een duidelijke fasenverdeling. Niet elk apparaat hoeft direct te worden geplaatst. Wel voorkomt een goede voorbereiding dat de kast later volledig moet worden aangepast.
Bespreek vooraf:
- Geplande apparaten: laadpaal, batterij, warmtepomp, inductiekookplaat en airco.
- Gelijktijdig gebruik: bepaal welke apparaten tegelijk kunnen draaien.
- Fasekeuze: laat vastleggen welke verbruikers en opwek op welke fase komen.
- Aansluitcapaciteit: bespreek of een verzwaring nodig en beschikbaar is.
- Slimme sturing: stem laden, verwarmen en opslaan af op eigen opwek en passend gebruik.
Solar Fast Nederland biedt advies, installatie en begeleiding rond zonnepanelen, thuisbatterijen, warmtepompen en laadpalen. De meerwaarde van één beoordeling zit in het samen bekijken van dak, verbruik en meterkast, zodat toekomstige apparaten niet als losse uitbreidingen worden behandeld.
Stappenplan en checklist voor een veilige oplevering
Een goede oplevering begint vóór de installatiedag. De eigenaar levert informatie over de huidige aansluiting, geplande apparaten en bestaande foutmeldingen. De installateur beoordeelt vervolgens de groepenkast, de hoofdaansluiting, de kabelroute en de meter.
Voor de montage
- Controleer de aansluiting: laat vaststellen of de woning 1-fase of 3-fase heeft.
- Laat de hoofdzekering meenemen: de omvormer mag niet los van de totale woningbelasting worden beoordeeld.
- Vraag naar de eigen eindgroep: laat expliciet opnemen dat de PV-omvormer niet wordt gecombineerd met andere verbruikers.
- Bespreek toekomstige apparaten: geef laadpaal, batterij en warmtepomp al aan, ook als die later komen.
- Controleer de meter: een meter moet geschikt zijn voor teruglevering. Als dat niet zo is, kan vervanging of aanpassing nodig zijn.
Tijdens en na de installatie
De groepenkast hoort overzichtelijk te blijven. Controleer of de PV-groep duidelijk is gelabeld, of kabels correct zijn vastgezet en of de installateur uitlegt welke automaat bij de omvormer hoort. Vraag ook welke beveiliging is geplaatst en of selectiviteit en aardlekbeveiliging zijn gecontroleerd.
Na montage moet de installatie worden aangemeld via energieleveren.nl voor registratie van zonnepanelen. Die registratie is nodig zodat de netbeheerder de teruglevering en meteradministratie correct kan verwerken. Controleer daarnaast of de omvormer normaal opstart, of de monitoring werkt en of de opleverdocumentatie beschikbaar is.
Veelgemaakte fouten
Een PV-groep delen met een wandcontactdoos, een kabel zonder goede trekontlasting laten eindigen of de aanmelding vergeten zijn geen details. Ze maken de installatie minder veilig, minder controleerbaar of administratief onvolledig. Ook een verzwaring naar 3-fase zonder plan voor de uiteindelijke faseverdeling levert geen automatische verbetering op.
Bij oplevering hoort de eigenaar niet alleen te weten dát de installatie werkt, maar ook welke beveiliging, groep en registratie daarbij horen.
Laat de installateur vóór vertrek de kast, meter, omvormer en documentatie gezamenlijk nalopen. Bij terugkerende uitval hoort eerst de foutmelding te worden vastgelegd, daarna volgt controle van de woninginstallatie en zo nodig melding bij de netbeheerder. Zo blijft de aansluiting meterkast zonnepanelen veilig, begrijpelijk en bruikbaar voor toekomstige uitbreidingen.
Solar Fast Nederland kan de meterkast, zonnepanelen en geplande uitbreidingen zoals een laadpaal of thuisbatterij in één technisch advies beoordelen. Bezoek Solar Fast Nederland om de huidige aansluiting en toekomstige energieplannen te laten vertalen naar een passende installatie en duidelijke oplevering.
Ook in 2026 zijn zonnepanelen een slimme investering. Wel zijn er een paar dingen waar je op wilt letten. Met deze tips haal je het maximale uit je eigen stroom
Je energieverbruik
Ga je straks elektrisch rijden, koken of verwarmen? Dan is het slim om daar nu al rekening mee te houden bij het aantal zonnepanelen.
Opbrengst verdelen
Verdeel je zonnepanelen over meerdere dakvlakken. Zo wek je de hele dag door stroom op en gebruik je meer van je eigen energie.
Jouw gegevens
Slimme energie vraagt om slimme beveiliging. Kies voor een systeem met een eigen 4G-verbinding en dataopslag binnen Europa. Zo weet je zeker dat je gegevens veilig zijn.
Energie verhogen
Met een slimme thuisbatterij bewaar je de energie van vandaag voor later. Zo gebruik je meer van je eigen stroom, ook als de zon onder is.

Binnen een dag plaatsen we jouw zonnepanelen
Binnen drie weken kunnen we vaak al starten. Eén dag later liggen je zonnepanelen op het dak en is alles netjes aangesloten. We laten je woning schoon achter en zorgen dat je precies weet hoe alles werkt.
- Bewaar je zonnestroom voor 's avonds
- 0% btw maakt de investering extra aantrekkelijk

Kom in contact
Meer weten over zonnepanelen?
Bel direct of mail ons.
